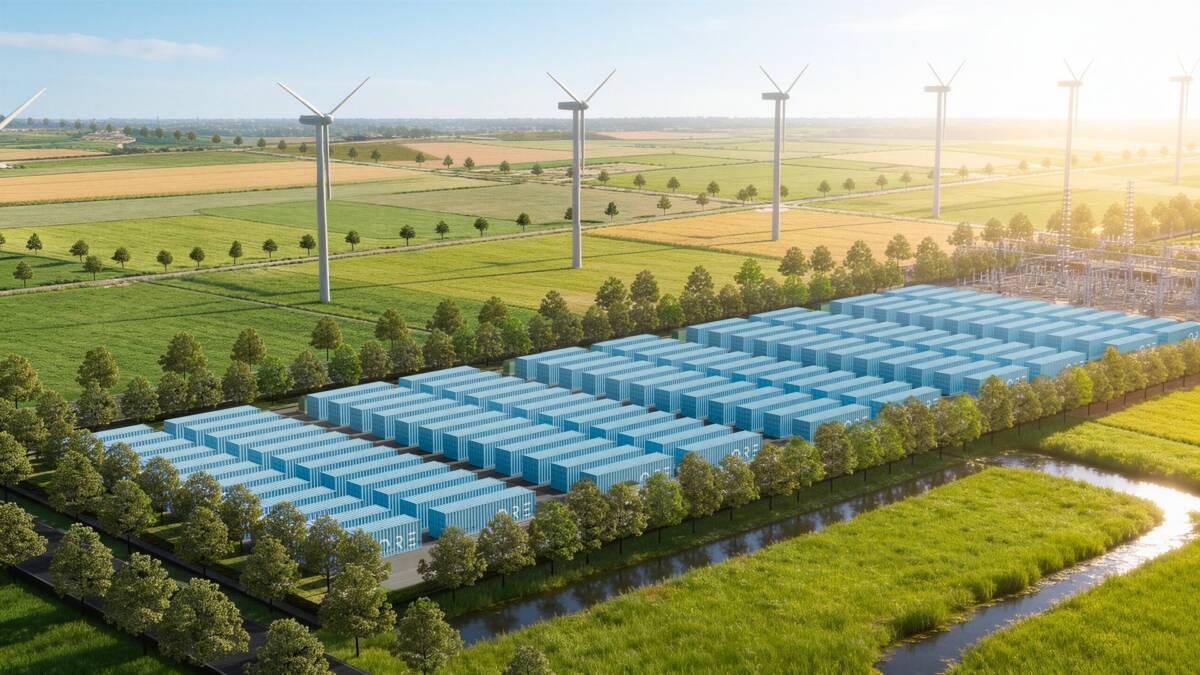

Ore Energy и Budget Thuis построят батарею на 1 ГВт·ч

Нидерландская Ore Energy договорилась с энергопоставщиком Budget Thuis о развертывании в Европе системы хранения на железо-воздушных батареях общей емкостью 1 ГВт·ч. Компании называют проект крупнейшим на континенте для этого класса накопителей и первым соглашением такого типа между европейской энергокомпанией и разработчиком железо-воздушной технологии. Установка рассчитана на многодневное хранение электроэнергии и должна закрывать периоды слабой выработки ветра и солнца.
Проект будут вводить поэтапно. Первая очередь на 400 МВт·ч должна заработать в 2028 году, затем систему нарастят до 1 ГВт·ч. Ore Energy заявляет, что ее батареи способны держать заряд от 24 до 100 часов. Для сравнения, основная масса промышленных литий-ионных накопителей на рынке сегодня работает в диапазоне от двух до четырех часов.
Технология использует железо, воду и воздух. На этом компания строит сразу несколько аргументов: отказ от лития и кобальта, снижение риска возгорания и возможность собрать цепочку поставок внутри Европы. Для энергосистемы это важный пункт. После ценовых скачков 2022 года и обострения спора о сырьевой зависимости Евросоюз стал активнее искать химию накопителей, которую можно масштабировать без импорта дефицитных металлов.
Сценарий применения понятен. В периоды высокой генерации от ветровых и солнечных станций накопитель будет забирать избыток энергии, а затем возвращать его в сеть во время длительных провалов выработки. В Северо-Западной Европе это особенно актуально в периоды так называемой Dunkelflaute, когда несколько суток подряд одновременно слабые ветер и солнце. Сейчас такие окна часто закрывают газовые станции, и это делает цену балансировки заметно выше.
Железо-воздушные батареи для длительного хранения энергии
Железо-воздушные батареи относят к сегменту long-duration energy storage, то есть систем длительного хранения. Их задача отличается от обычных литий-ионных BESS, которые в основном сглаживают внутрисуточные пики и работают на быстрых циклах. Многодневные накопители продают не скорость, а продолжительность разряда. Для энергосистем с высокой долей ВИЭ это уже не лабораторный параметр, а прямой способ сократить потребление газа в резерве.
У Ore Energy в Европе немного прямых аналогов коммерческого масштаба. В США этот сегмент продвигает Form Energy, которая делает железо-воздушные батареи на 100 часов и заключала контракты с американскими коммунальными компаниями. В Европе заметнее другие подходы к длительному хранению: итальянская Energy Dome развивает системы на CO2, а британская Highview Power много лет продвигает криогенное хранение энергии. На их фоне проект Ore Energy выглядит как попытка занять нишу именно в химии без лития.
Рынок при этом остается на стороне лития. По оценкам BloombergNEF, свыше 90% новых электрохимических накопителей в мире по-прежнему строятся на литий-ионной технологии, потому что она давно отработана в поставках, инжиниринге и финансировании. У новых систем другая проблема: им нужно доказать не только стоимость хранения на бумаге, но и ресурс, эффективность и реальную работу в сети на протяжении нескольких сезонов. Здесь красивые слайды быстро заканчиваются, начинается энергетика.
Ore Energy подходит к сделке не с нуля. Компания уже тестировала свою технологию на площадках EDF во Франции и в Делфте. Контракт с Budget Thuis важен именно переходом от пилотов к коммерческому масштабу. Если первая очередь действительно выйдет на заявленные параметры в 2028 году, у разработчика появится редкий для этого сегмента европейский референс на сотни мегаватт-часов, а не опытная установка для экскурсий инвесторов.
- первая очередь: 400 МВт·ч в 2028 году
- целевая емкость: 1 ГВт·ч
- длительность хранения: от 24 до 100 часов
- материалы: железо, вода и воздух
Для Европы вопрос не сводится к одной сделке. По оценке LDES Council, к 2040 году мировой энергосистеме может потребоваться от 85 до 140 ТВт·ч мощностей длительного хранения. Ответ на вопрос, станет ли железо-воздушная химия одной из рабочих платформ для этого объема, рынок получит после запуска первых крупных объектов в 2028-2029 годах. До тех пор этот сегмент остается редким случаем, когда в энергетике одинаково важны и цена киловатт-часа, и способность пережить несколько безветренных суток подряд.
