Digital Realty строит под Парижем кампус дата-центров на 176 МВт
Источник: Digital Realty

Digital Realty зашла во Францию на крупную стройку без лишнего шума. Американский оператор начал разворачивать под Парижем новый дата-центр PAR15, а вместе с ним и целый кампус Dugny Digital Hub на 176 МВт. Для парижского региона, где свободная мощность давно стала дефицитом, это уже не рядовое расширение, а заявка на место в первой лиге ИИ-инфраструктуры.

Площадку выбрали в коммуне Дюньи, на территории бывшей авиабазы ВВС Франции, которая, по данным компании, пустовала с 2011 года. Логика понятна: старые промзоны и военные объекты рядом с крупными городами сейчас — один из немногих способов быстро получить землю, подключение и хоть какой-то шанс уложиться в сроки. В Европе новые дата-центры чаще упираются не в бетон, а в электросети и согласования.

Параметры дата-центра PAR15 в Дюньи

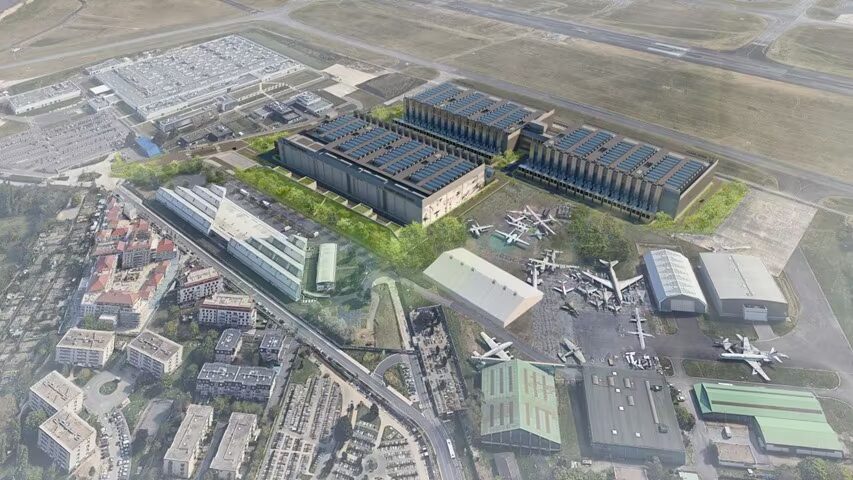

Первый объект кампуса, PAR15, строят как трёхэтажный дата-центр на 66 МВт IT-мощности и более 23 тыс. квадратных метров серверных залов. Работы стартовали ещё в декабре 2025 года, запуск разбит на четыре этапа, а первая очередь на 12 МВт должна заработать в 2027 году.

Генподрядчик, Equans Data Centers, отвечает за проектирование, стройку и ввод в эксплуатацию. Это дочерняя структура Bouygues, а значит Digital Realty делает ставку не на эксперимент, а на местного тяжеловеса, который умеет строить критическую инфраструктуру во французской бюрократии. Для такого проекта это половина успеха.

  • PAR15: 66 МВт IT-мощности
  • Площадь серверных залов: более 23 тыс. м²
  • Первая очередь: 12 МВт в 2027 году
  • Весь кампус: три объекта, PAR15, PAR16 и PAR17
  • Совокупная мощность Dugny Digital Hub: 176 МВт

Какой объём Digital Realty добавит в парижском регионе

Сейчас у Digital Realty уже дюжина дата-центров в регионе Парижа. После покупки Interxion за $8,4 млрд в 2020 году компания последовательно собирает европейский бизнес в большие узлы, и Париж для неё — один из таких узлов наряду с Франкфуртом, Амстердамом и Лондоном. В индустрии этот квартет давно называют FLAP, и именно туда идут самые жирные облачные и сетевые заказы.

176 МВт для одного кампуса звучат как цифра из презентации, но в 2026 году это уже язык рынка. ИИ-кластеры поднимают требования к плотности стоек, гиперскейлеры бронируют мощности на годы вперёд, а в Европе найти крупную площадку рядом с мегаполисом становится почти спортом для терпеливых. На этом фоне бывшая авиабаза выглядит не романтикой, а редким активом.

У Digital Realty хватает и конкурентов, и причин спешить. Вокруг Парижа давно активно строятся Equinix, Data4 и Colt, а спрос со стороны облаков, CDN и ИИ-сервисов только разогревает цены на землю, подключение и подрядчиков. Кто первым фиксирует мощность и резервирует сеть, тот потом продаёт не квадратные метры, а дефицит.

Первая очередь PAR15 на 12 МВт должна быть введена в эксплуатацию в 2027 году.

Максим Третьяков
Технический обозреватель, пишет в основном про рынок мобильных телефонов и автомобильные технологии. Максим подготовил 740 материалов, в которых анализирует запуск флагманских линеек смартфонов (включая бренды Xiaomi и Apple), развитие нейросетевых функций в потребительских гаджетах и актуальное состояние отечественного автопрома. Его экспертиза охватывает как аппаратные новинки — от концептов видеокарт до умных колец, — так и правовые аспекты технологического рынка.
